Hoogspanningsverbinding Zuid-West
De huidige hoogspanningsverbinding tussen Borssele en Tilburg wordt al volledig benut. Om de groeiende energie aansluitcapaciteit van windenergie op land en zee te kunnen faciliteren en om uitdagingen in het onderhoud te voorkomen, bouwt TenneT een nieuwe hoogspanningsverbinding tussen Borssele en Rilland.
380kv verbinding
Het project

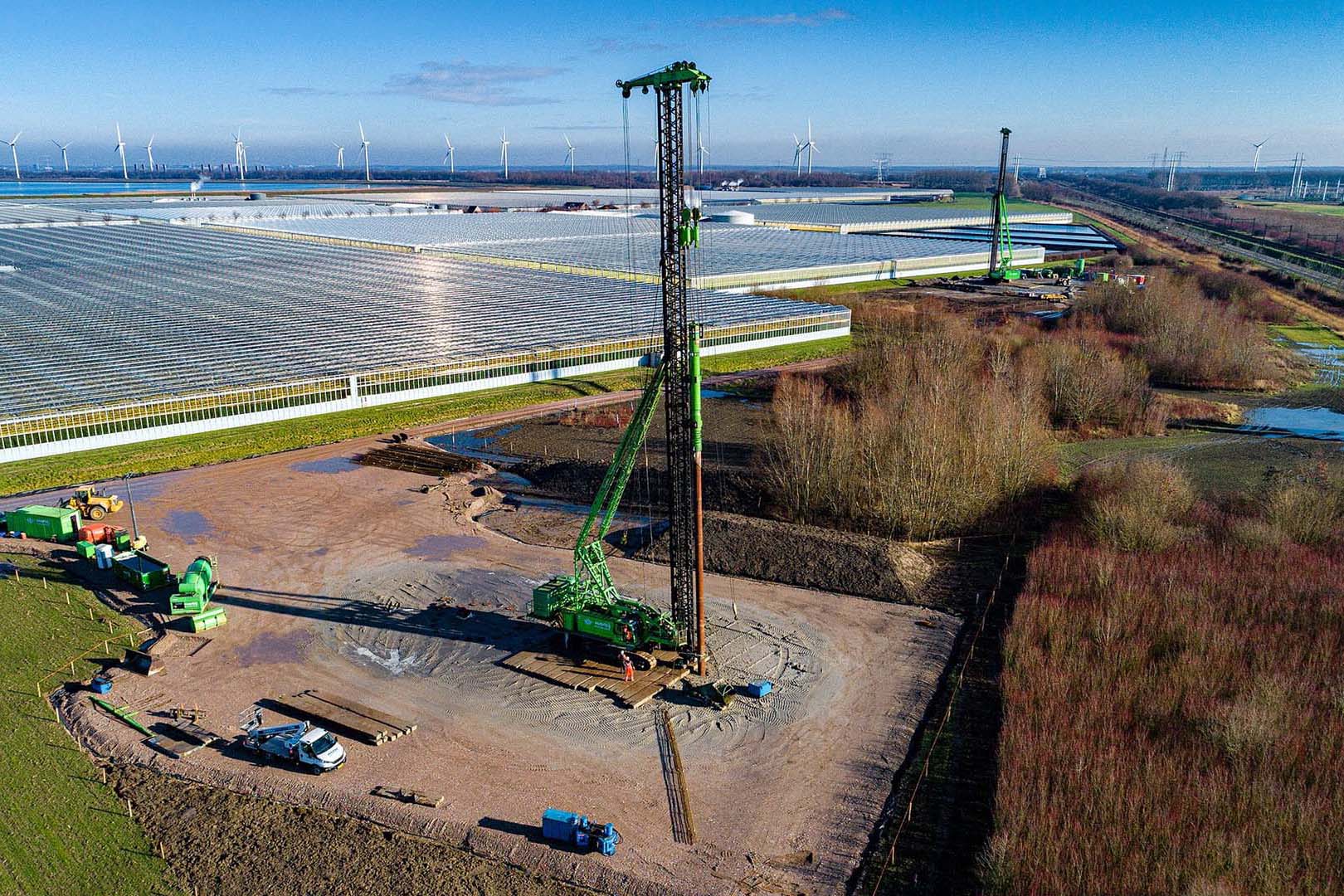

In totaal wordt er 48 kilometer aan 380 kV-verbinding aangelegd. Daarbij worden 107 wintrackmasten en 2 vakwerkmasten geplaatst. Het totale bouwproces, van de aanleg van toegangswegen tot en met het herstellen van de oorspronkelijke situatie, duurt enkele jaren. In die periode wordt op meerdere locaties tegelijk en op verschillende tijdstippen gewerkt door verschillende aannemers. Hiermee bouwt TenneT verder aan een betrouwbaar en toekomstbestendig elektriciteitsnet. Het bouwen van een 380kV hoogspanningsverbinding tussen Borssele en Rilland is verdeeld over twee deelgebieden:
- Deelgebied 1:hoogspanningsstation Borssele – hoogspanningsstation Willem-Annapolder. Civiele aannemer: BAM Infra. Mastenbouwer: Valmont SM.
- Deelgebied 2: hoogspanningsstation Willem-Annapolder – hoogspanningsstation Rilland. Civiele aannemer: Switch (Strukton Civiel/Mobilis) Mastenbouwer VDL Network Supplies.
Projectpartners
- TenneT
- BAM Infra
- Combinatie Switch (Strukton/Mobilis)
- SPIE
- Valmont SM
- DL Network Supplies
Toepassing
Gebruik van VISI
Binnen de projecten wordt VISI gebruikt om alle formele communicatie tussen TenneT en de opdrachtnemers te registreren. De administratieve voorwaarden, contractuele eigenschappen en informatiebehoefte van de projecten zijn vertaald in VISI-raamwerken, waardoor er een heldere workflow is gerealiseerd die precies past bij de contractuele en interne processen. Tijdens het communiceren in VISI worden alle afspraken middels berichten vastgelegd; over onder andere de planning, financiële aspecten zoals begrotingen, termijnbetalingen en contractwijzigingen, (kwaliteits)plannen, ontwerpen, documentatie en producten. Daarnaast worden alle acceptatiedocumenten ook intern gereviewd binnen VISI middels de handige reviewmodule, waarin toetscommentaar van reviewers automatisch wordt gebundeld tot een overzichtelijk geheel.
Door het gebruik van VISI blijven afspraken gedurende alle fases, projecten en jaren inzichtelijk en herleidbaar en helpt dit de projecten koers te houden.
Beeld: ©TenneT
